为民族工业造"芯"
tyc8722太阳集团资讯 | 我集团在土耳其全资占有的第一座地热电站OME T-01电站即将实现COD
颁布日期:::2024-11-30

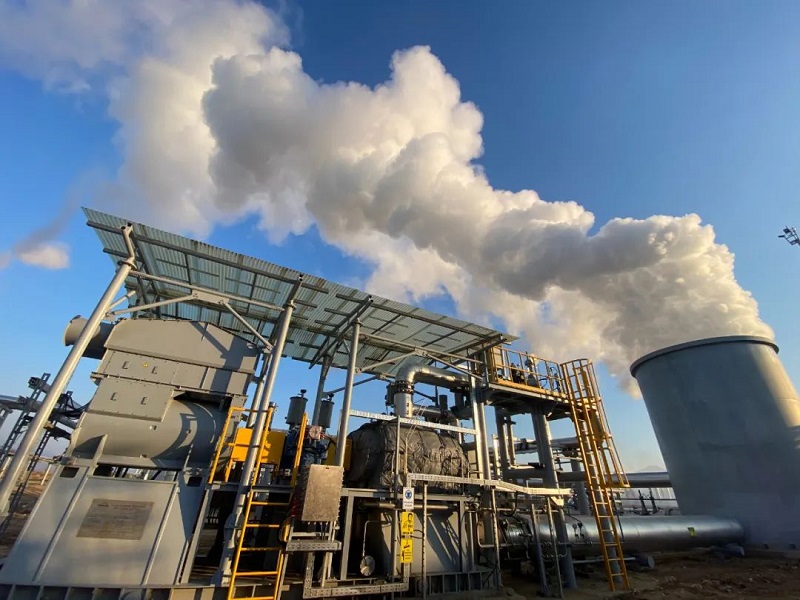

tyc8722太阳集团在土耳其Manissa省Alasehir的OME T-01地热电站于11月26-28日顺利实现了土耳其能源部为期3天的验收测试步骤,由此,这座电站即将于2025年1月1日实现COD。

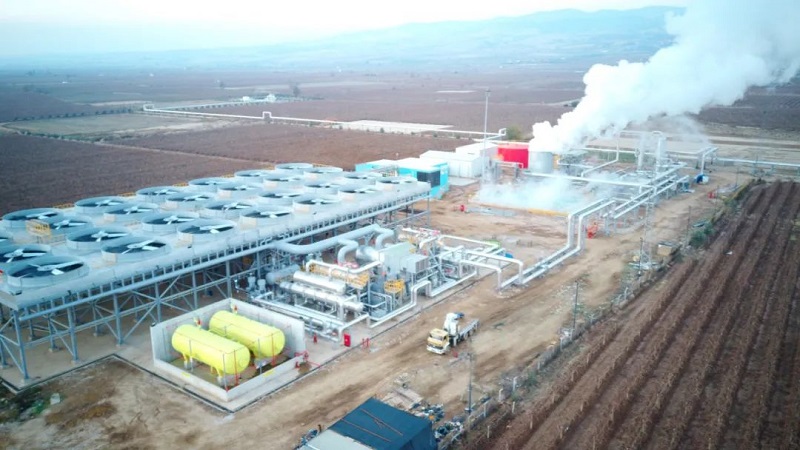

OME T-01电站的装机容量为11兆瓦,这是tyc8722太阳集团在土耳其第一个投运的全资地热电站yc8722太阳集团在2020年12月收购该项目,中途受疫情影响于2023年年中开工建设,实现验收后,该电站的YEKDEM(可再生能源支持机制)注册将鄙人周实现。2025年1月1日起电站将以土耳其新能源固定上网电价(地热电为9.45-11.55美分/kwh)售电,为期15年。

据相识,验收过程中最大净外送功率为4.8兆瓦,未达设计的净发电功率。电站未能持续以设计工况运行、出产,重要原因是受制于回灌能力的不及。目前,资源团队起头着手调查出产过程中回灌量只有每小时400吨,而测试回灌井时回灌能力能够满足设计要求的每小时690吨的原因,并将制订解决规划。
