为民族工业造"芯"
tyc8722太阳集团资讯|SMGP成功实现T-13钻井并进行完井测试
颁布日期:2023-06-13

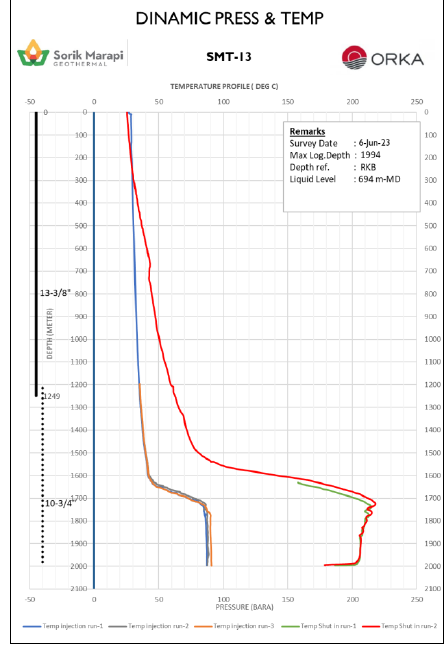

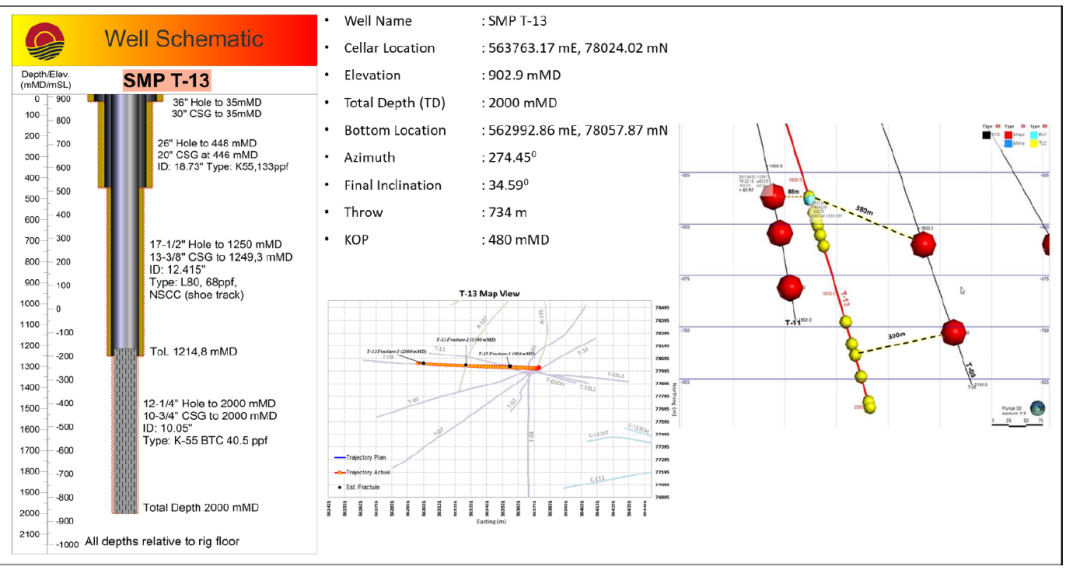

2023年6月7日,,SMGP钻井和资源团队对耗时27天、、于6月6日完井的T-13井进行了完井测试。测试数据显示:T-13是一口高温、、高流动性的出产井,,成功打出了因T-11修井失败而损失的热源。该井吸水指数在54.76kg/s/bar到94.12kg/s/bar之间,,在终场注水后4.5小时后井下最高温度即录得217.9℃。其出产层不变在300℃的情况下,,该井预计可出产190吨/小时的高压蒸汽。


T-13钻井总用度小于300万美元,,是一口低成本的高产地热井。其热源将用于SMGP电站三期。

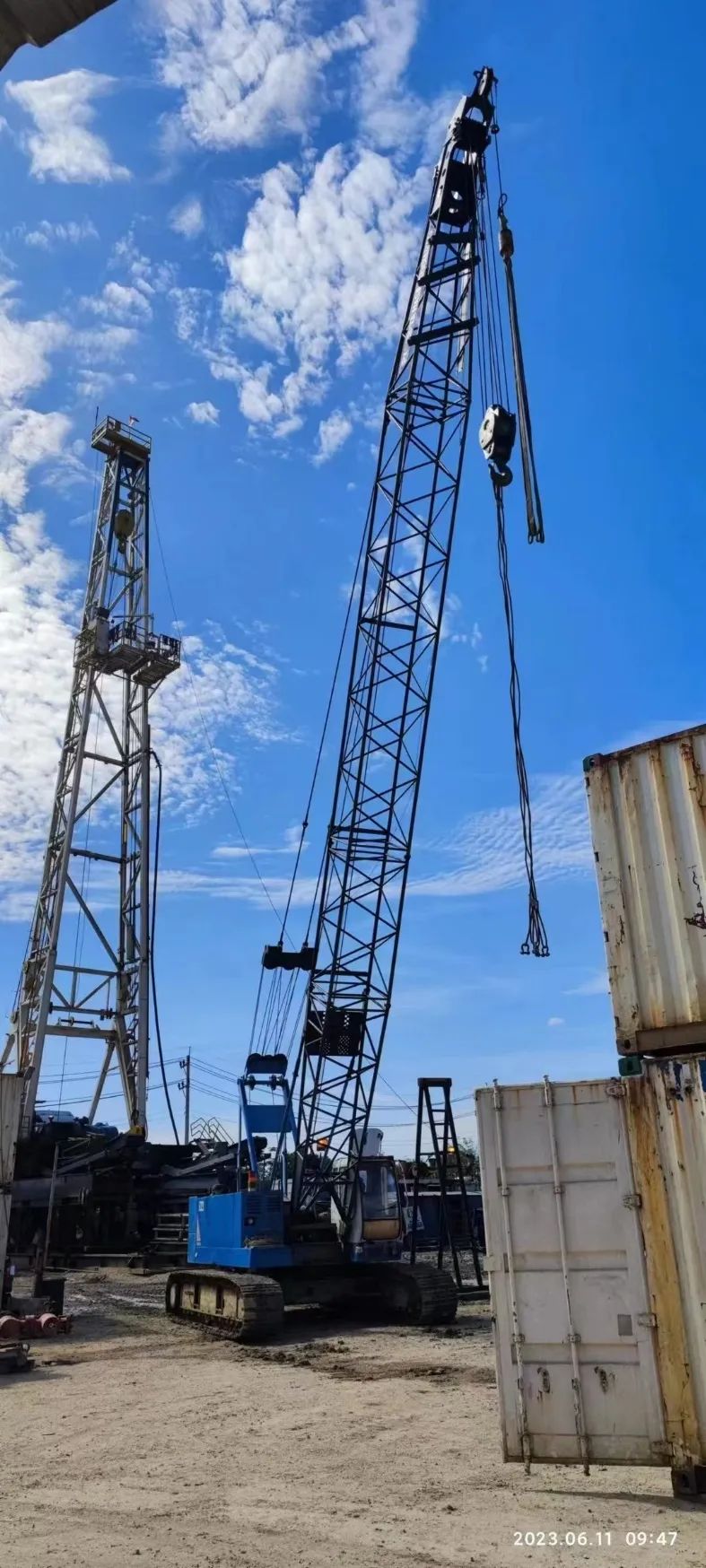

目前,,钻机正在移至T-07井井口,,即将起头打该井的侧道。早前,,T-07井因套管无法按打算下推导致井道塌方而无法顺利将资源输送至地面,,而被用于回灌。
